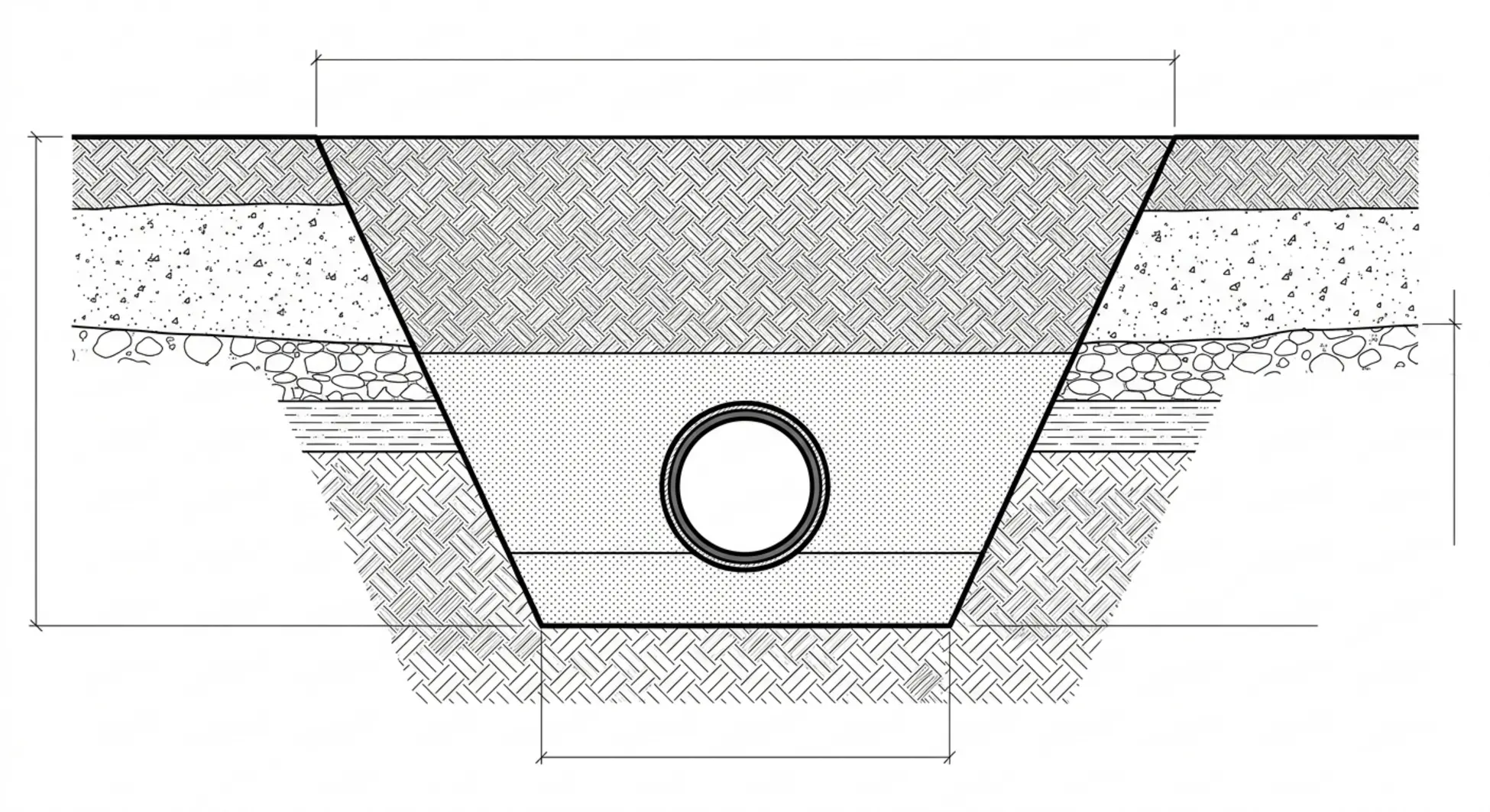

Схема и нормативный расчет ширины траншеи для прокладки водопроводной трубы по СП 45.13330

Минимальная ширина траншеи под водопровод по дну рассчитывается по формуле $B = D_н + \Delta$, где $D_н$ — наружный диаметр трубы, а $\Delta$ — нормативный запас пространства (от 0.3 до 0.8 м в зависимости от диаметра, наличия креплений и способа разработки) согласно СП 45.13330.2017 «Земляные сооружения, основания и фундаменты». При механизированной разработке ширина выемки также ограничена шириной режущей кромки ковша экскаватора с надбавкой не менее 0.15 м для предотвращения повреждения стенок и обеспечения безопасности монтажных операций.

Ширина траншеи под водопровод — это нормативный геометрический параметр выемки грунта по дну и по верху, обеспечивающий безопасное и технически корректное выполнение работ по устройству основания, монтажу, сварке и укладке водопроводных труб в соответствии с требованиями СП 45.13330.2017 и СП 31.13330.2021.

Ключевые выводы (Summary Box)

  • Расчет ширины траншеи напрямую зависит от наружного диаметра трубы ($D_н$), глубины заложения и выбранной технологии земляных работ.
  • Минимальный запас пространства по бокам трубы составляет от 0.15 м при ручной копке до 0.5–0.8 м при устройстве креплений в стесненных условиях.
  • Разработка грунта экскаватором требует учета ширины ковша и формирования безопасной крутизны откосов или установки щитовых креплений.
  • Ошибки в определении ширины выемки в сметной документации приводят либо к избыточному объему земляных работ, либо к невозможности качественной стыковки ПНД-труб.
  • Строгое соблюдение СП 45.13330.2017 и СП 31.13330.2021 исключает аварийные ситуации на этапе монтажа и обратной засыпки.

Содержание статьи

Нормы ширины траншеи для прокладки водопровода по СП

Проектирование и строительство наружных сетей инженерно-технического обеспечения базируется на строгом соблюдении нормативных документов. Основными документами, регулирующими параметры выемок для инженерных коммуникаций, являются СП 45.13330.2017 и СП 31.13330.2021. Согласно этим стандартам, ширина траншеи должна обеспечивать беспрепятственный доступ рабочих для качественного выполнения монтажных операций, стыковки труб, сварки полиэтиленовых или стальных элементов, а также последующего уплотнения песчаной подушки и пазух.

По задаче из статьи

Нужна смета, проверка или закрытие замечаний?

Опишите объект, стадию и текущую задачу. Уточним вводные, подберём формат работ и подготовим предложение по срокам и стоимости.

Частые ситуации:

  • сметчик в штате перегружен
  • ПТО не успевает закрывать документацию
  • нужно быстро проверить сметы и объёмы
  • есть замечания экспертизы
  • по объектам накопился регулярный сметный поток
  • нанимать отдельного специалиста сейчас невыгодно

Можно без готового ТЗ, достаточно описать объект и приложить документы, если они есть.

Отправить в WhatsApp

Нормативная документация предписывает назначать размеры выемок таким образом, чтобы исключить риск обрушения стенок и создать безопасные условия труда. В случаях, когда глубина траншеи превышает безопасные пределы без крепления, расчет усложняется за счет добавления толщины инвентарных щитов, распорок и технологических зазоров. Правильный выбор габаритов позволяет избежать перерасхода средств на излишнюю разработку грунта и его последующий вывоз, что критически важно при составлении сметной документации по федеральным или территориальным единичным расценкам (ФЕР/ТЕР).

Зависимость ширины траншеи по дну от диаметра трубы

Геометрические параметры выемки по дну определяются исходя из габаритных размеров укладываемого трубопровода. Для труб малого и среднего диаметров (например, для прокладки ПНД труб водоснабжения диаметром до 500 мм) нормативные требования устанавливают минимальные технологические зазоры между внешней стенкой трубы и откосом или креплением траншеи. При этом учитывается необходимость формирования надежного основания — песчаной подушки под трубу, которая распределяет нагрузку от грунта обратной засыпки.

КП по задаче

Остался вопрос по вашей смете?

Опишите объект и задачу, подготовим предложение по срокам, стоимости и формату работ.

Telegram

Если наружный диаметр водопроводной трубы составляет до 600 мм, минимальное уширение с каждой стороны принимается не менее 0.15–0.20 м при ручной доработке и от 0.3 м при механизированной. Для трубопроводов большего диаметра зазор увеличивается, так как рабочим требуется полноценное пространство для размещения сварочного оборудования, изоляционных материалов и контроля качества сварных соединений в нижней полусфере трубы. Несоблюдение этих пропорций приводит к деформации защитных оболочек и нарушению герметичности стыков.

Расчет ширины траншеи при разработке вручную и экскаватором

Способ производства земляных работ оказывает решающее влияние на конечную ширину выемки. Разработка грунта экскаватором диктуется шириной режущей кромки ковша землеройной машины. Согласно строительным нормам, минимальная ширина траншеи при механизированной копке не может быть меньше, чем ширина ковша экскаватора плюс технологический запас (обычно не менее 0.15–0.20 м с каждой стороны для предотвращения заклинивания ковша и обеспечения выравнивания дна).

В стесненных условиях городской застройки или при прокладке вводов в здания применяется разработка грунта вручную. Ручной способ позволяет минимизировать объем извлекаемого грунта, удерживая ширину траншеи строго по минимальному расчетному значению $B = D_н + 2\delta$, где $\delta$ — зазор для рук и инструмента монтажника. Однако ручные работы существенно увеличивают трудоемкость и сроки строительства, поэтому на протяженных линейных участках магистральных сетей всегда отдается приоритет экскаваторной технике с последующей ручной доработкой дна на проектную отметку.

Поправки на крутизну откосов и тип грунта

Ширина траншеи по верху существенно отличается от ширины по дну и зависит от глубины заложения водопровода, а также от физико-механических свойств грунта. Классификация грунтов по ГОСТ 25100-2020 (пески, супеси, суглинки, глины) определяет допустимую крутизну откосов без устройства защитных креплений. В сыпучих песчаных грунтах угол естественного откоса минимален, что требует значительного расширения верхней части выемки.

При большой глубине заложения водопроводных сетей (ниже глубины промерзания, которая в средней полосе России достигает 1.5–2.0 метров и более) вертикальные стенки без креплений допускаются только на небольшой глубине (обычно до 1.0–1.5 м в плотных глинистых грунтах). Если глубина больше, проект организации строительства (ПОС) предписывает либо устройство откосов пологой формы, либо монтаж надежного инвентарного крепления, ширина которого добавляется к базовому расчетному размеру по дну.

Состав работ и этапы разработки траншей

Процесс устройства выемки под инженерные сети представляет собой комплекс взаимосвязанных технологических операций, выполняемых в строгой последовательности. Ниже представлена таблица, отражающая основные этапы, состав работ и исполнительную документацию, необходимую для приемки нулевого цикла.

Таблица 1. Состав работ и этапы устройства траншей под водопровод
Этап работ Состав технологических операций Исполнительная документация
1. Подготовительный Вынос осей трассы в натуру, геодезическая разбивка, демонтаж покрытий (при необходимости), расстановка знаков безопасности. Акт разбивки осей трассы, геодезические схемы.
2. Земляные работы Разработка грунта экскаватором, зачистка дна вручную, устройство откосов или монтаж креплений стенок. Акт освидетельствования скрытых работ по разработке грунта.
3. Основание Устройство песчано-гравийной подушки под трубу, уплотнение грунта до проектной плотности ($k_{упл} \ge 0.95$). Акт испытания коэффициента уплотнения основания.
4. Монтажный Укладка и сварка ПНД-труб, гидравлические испытания на прочность и герметичность, дезинфекция. Акт гидравлических испытаний, акт на скрытые монтажные работы.
5. Обратная засыпка Послойная засыпка мягким грунтом (защитный слой) с ручной трамбовкой, затем механизированная засыпка с уплотнением. Акт приемки траншеи после обратной засыпки.

Типичные ошибки проектировщиков и сметчиков

При расчете сметной стоимости и составлении проектов производства земляных работ специалисты нередко допускают системные ошибки. Ошибочное определение геометрии траншеи влечет за собой финансовые споры между заказчиком и подрядчиком, а также задержки при сдаче объекта строительного надзора. В таблице ниже приведены частые ошибки, их последствия и способы проверки.

Проверка рисков

Не уверены, что в вашей смете нет таких ошибок?

Оставьте задачу, специалист уточнит вводные и предложит формат проверки или доработки документации.

Telegram
Таблица 2. Анализ типовых ошибок при определении параметров траншей
Типичная ошибка Последствия для проекта и сметы Как проверить и исправить
Игнорирование ширины ковша экскаватора Занижение объема выборки грунта в смете; подрядчик физически не может работать узким ковшом. Сопоставить сметный объем с ПОС, проверить минимальный размер ковша применяемой техники.
Отсутствие учета креплений в стесненных условиях Обрушение стенок траншеи, угроза жизни рабочих, невозможность укладки труб из-за рам крепежа. Проверить глубину выемки и тип грунта; при глубине более 1.5 м заложить в смету монтаж щитовых креплений.
Усреднение ширины траншеи по всей длине трассы Перерасход бюджетных средств на земляные работы на участках с разной глубиной заложения. Выполнить дифференцированный расчет по пикетажу с учетом профиля трассы водопровода.
Неправильный учет коэффициента разрыхления грунта Ошибки в расчете объемов вывоза лишнего грунта и объемов обратной засыпки. Использовать нормативные коэффициенты остаточного разрыхления по ГОСТ и таблицам ЕНиР.

Чек-лист проверки сметы и проектных решений

Для технического аудита проектно-сметной документации по прокладке наружных сетей водоснабжения рекомендуется использовать структурированный алгоритм проверки геометрии выемок:

Исходные данные

Получите чек-лист исходных данных для вашей задачи

Отправим список документов и данных, которые нужны для точной подготовки сметы, проверки или КП.

  • Проверено соответствие ширины траншеи по дну наружному диаметру трубы ($D_н$) с учетом требований СП 45.13330.2017.
  • Учтены технологические припуски для проведения сварочных и монтажных работ на дне выемки.
  • Сопоставлена ширина ковша экскаватора с проектным размером дна траншеи без риска избыточного перекопа.
  • Проанализированы геологические условия участка: учтены тип грунта, уровень грунтовых вод и крутизна откосов.
  • При глубине траншеи свыше нормативных значений заложено инвентарное крепление стенок или устройство уступов.
  • Объемы разработки грунта в локальной сметной расценке соответствуют ведомости объемов работ (ВОР) по профилю трассы.
  • Предусмотрено устройство песчаного основания требуемой толщины под лотковой частью трубы.

Ограничения и методические рекомендации

Представленные в статье зависимости и расчетные подходы носят общий нормативно-методический характер и базируются на положениях действующих сводов правил. Точные параметры земляных сооружений для конкретного строительного объекта подлежат обязательной адаптации в составе проектной документации (раздел «Проект организации строительства» и «Схема планировочной организации земельного участка»).

Эксперты компании напоминают, что при наличии сложных инженерно-геологических условий (скальные грунты, вечная мерзлота, просадочные макропористые грунты, высокий уровень грунтовых вод с необходимостью водопонижения) стандартные формулы ширины траншей корректируются специальными расчетами на устойчивость откосов и фильтрационную прочность. Использование нормативных баз без учета региональных коэффициентов и реального паспорта грунтов недопустимо.

Часто задаваемые вопросы (FAQ)

Как рассчитать минимальную ширину траншеи под водопровод по СП 45.13330?

Минимальная ширина траншеи по дну определяется по формуле $B = D_н + \Delta$, где $D_н$ — наружный диаметр водопроводной трубы, а $\Delta$ — технологический зазор, составляющий от 0.3 до 0.5 м для труб малого и среднего диаметров, обеспечивающий свободный доступ монтажников для заделки стыков и уплотнения пазух.

Какая должна быть ширина траншеи для прокладки ПНД трубы диаметром 110 мм вручную?

Для полиэтиленовой трубы диаметром 110 мм при ручной разработке траншеи минимальная ширина по дну обычно принимается в пределах 0.5–0.6 м. Этого пространства достаточно для комфортной работы рабочего с инструментом и укладки трубы на уплотненное песчаное основание.

Какая минимальная ширина траншеи по дну требуется при разработке экскаватором?

При механизированной разработке ширина траншеи не может быть меньше ширины режущей кромки ковша экскаватора. К ширине ковша добавляется технологический запас не менее 0.15 м с каждой стороны для предотвращения защемления стенок ковша в грунте.

Как тип грунта и глубина заложения водопровода влияют на ширину траншеи по верху?

В сыпучих и неустойчивых грунтах (пески, супеси) для предотвращения обрушений требуется устройство наклонных откосов в соответствии с нормативной крутизной. Соответственно, чем глубже залегает водопровод, тем шире будет траншея по верху при открытом способе копки.

Какая ширина траншеи закладывается в смету при прокладке наружных сетей водопровода?

В сметном расчете ширина траншеи принимается строго на основании проектных чертежей (раздел ПОС), которые учитывают диаметр трубы, необходимость монтажных зазоров, толщину креплений стенок и крутизну откосов для конкретной категории грунта по СНиП/СП.
